昆明市盘龙区人民政府 www.kmpl.gov.cn

政府信息公开

政府信息公开指南
政府信息公开制度

索引号: 015119151-202012-350954 主题分类: 施工有关信息
发布机构:  昆明市盘龙区人民政府办公室 发布日期: 2020-12-22 14:19
名 称: 北京路北端连接西北绕城高速立交迁改工程施工
文号: 关键字:

北京路北端连接西北绕城高速立交迁改工程施工

发布时间:2020-12-22 14:19
字号:[ ]


北京路北端连接西北绕城高速立交工程是昆明市盘龙区人民政府采购的政府付费项目,由盘龙区人民政府授权昆明市盘龙区住房和城乡建设局与云南云桥建设股份有限公司采用政府加社会资本合作(PPP)模式投资建设的市政公用基础设施建设项目,现龙泉立交及匝道收费站主体设施已建设完成,并已通过竣工验收,并于202041日取得《云南省人民政府关于同意昆明绕城高速公路西北段增设龙泉匝道收费站的批复》(云政复[2020]16)的收费批复,目前正在办理开通前的相关准备工作。

因北京路延长线尽头(AKO+230—AKO+300)段道路上方横跨有厂金及厂郭两条220KV超高压输电线,经施工单位现场测量厂郭回线对地安全距离为8米,经设计单位按最高运行温度计算导线幅垂为1—2米,对地安全距离不满足规范要求,需要对该线路的N47—N49段迁改;220kV厂金回线N56—N58段导地线在跨越高速路段有接头,不满足安全运行条件,需要在该段进行更换导地线工作。

本工程于20200316日进行合同签订。按照施工计划我局相关施工单位对接图纸施工时间及地点等相关问题并于20200512日进场完成线路复测工作进行施工。截至20201211日所有升塔工作全部完成

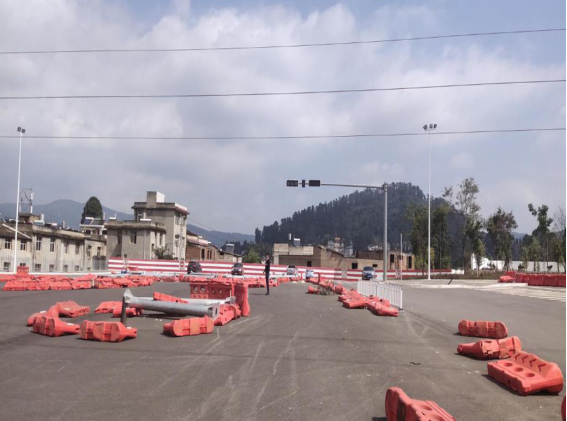

施工前

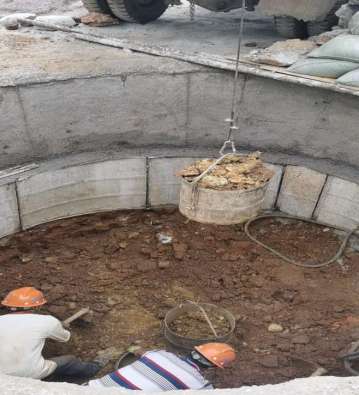

施工中

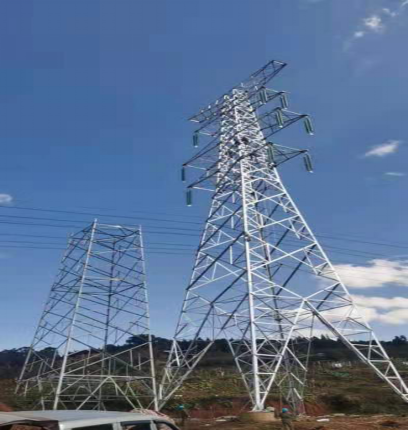

施工后
